【建築中】平川市 K様邸
2025.12.20
- 現場レポート
- NEW

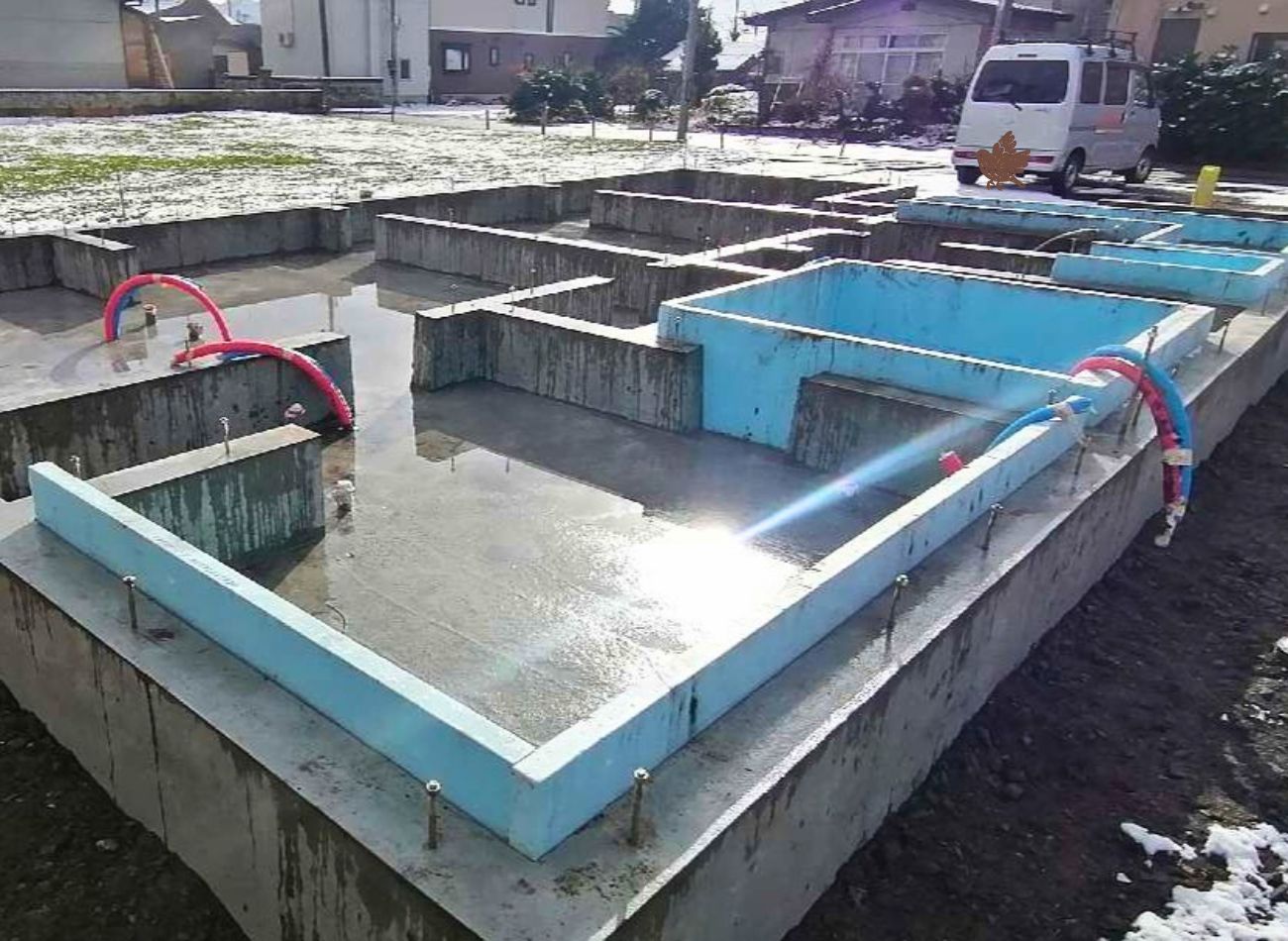

2025.11.20 立上りコンクリート打設
型枠内にコンクリートを流し込みます。
このまま型枠を外さずに数日間養生します。

2025.11.19 ベースコンクリート打設
基礎の底盤となるベースコンクリートの打設を行いました。
品質を保つため、均一に流し込みながら丁寧に仕上げていきます。
ここから基礎工事がさらに進んでいきます。

2025.11.19 基礎配筋
本日は、基礎の骨組みとなる「配筋工事」を行いました。
鉄筋をしっかり組み上げることで、建物を支える強い基礎がつくられていきます。
図面どおりの寸法や間隔で施工されているか、細かく確認しながら丁寧に進めていきます。

2025.11.17 根切り工事
基礎をつくるために、地面を掘り下げる「根切り工事」を行いました!
布基礎は奥深くまで基礎を打ち込めるので寒冷地に向いています。
青森県では凍結深度(概ね55cm以上)より深くまでしっかり掘る必要があります。

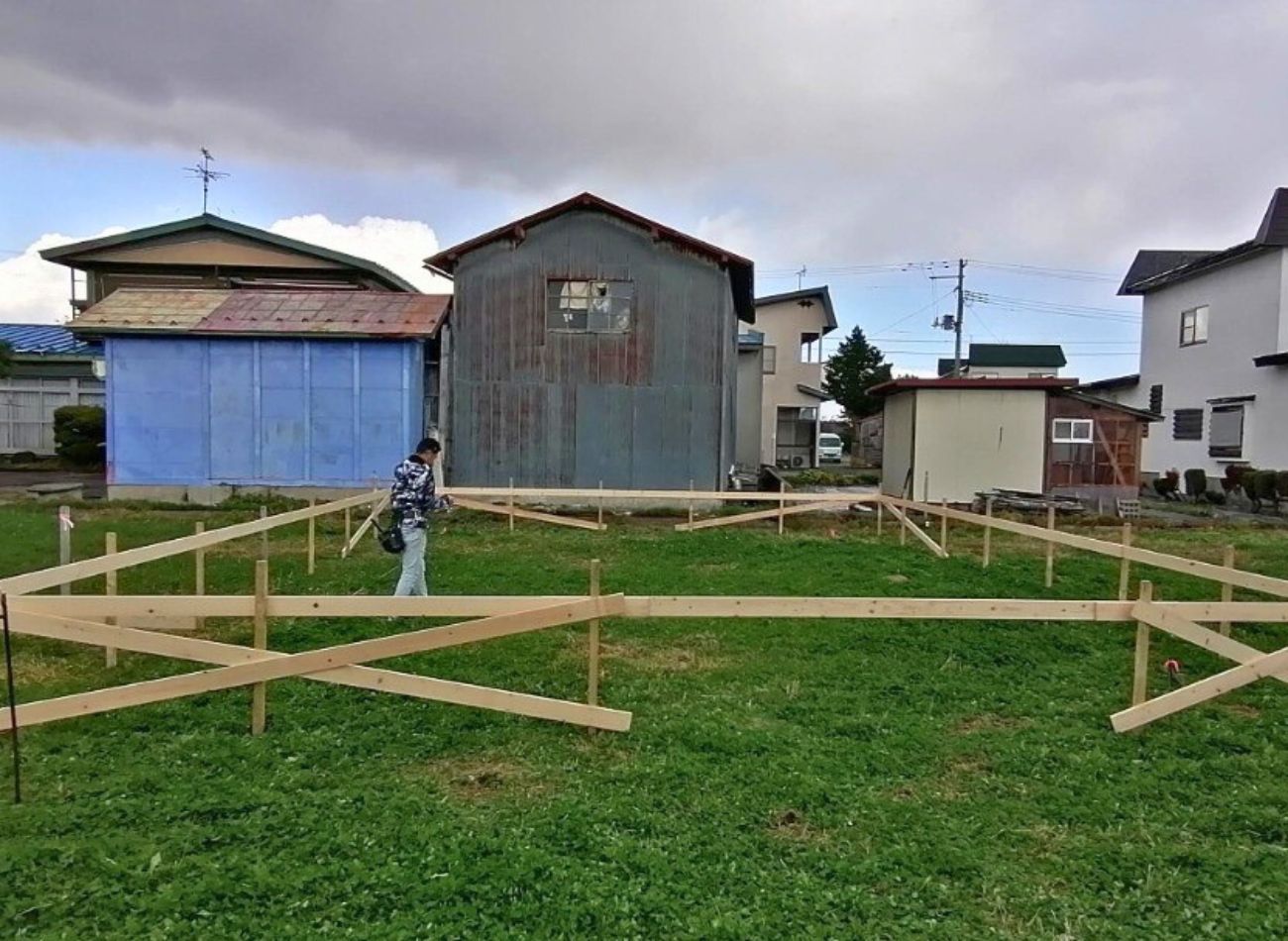

2025.11.02 遣り方
基礎工事の前段階となる「遣り方」を行いました。
建物の正確な位置や高さを示すための重要な作業で、ここで決めた基準をもとに基礎づくりが進んでいきます。

2025.10.10 地鎮祭
家づくりのはじまりとなる地鎮祭を執り行いました。
地鎮祭は、土地を清め、神様へご挨拶をして工事の安全とご家族の幸せを祈る儀式です。
K様ご一家と弊社スタッフで、土地の神様へ工事の無事とご家族の幸せを祈願しました♪

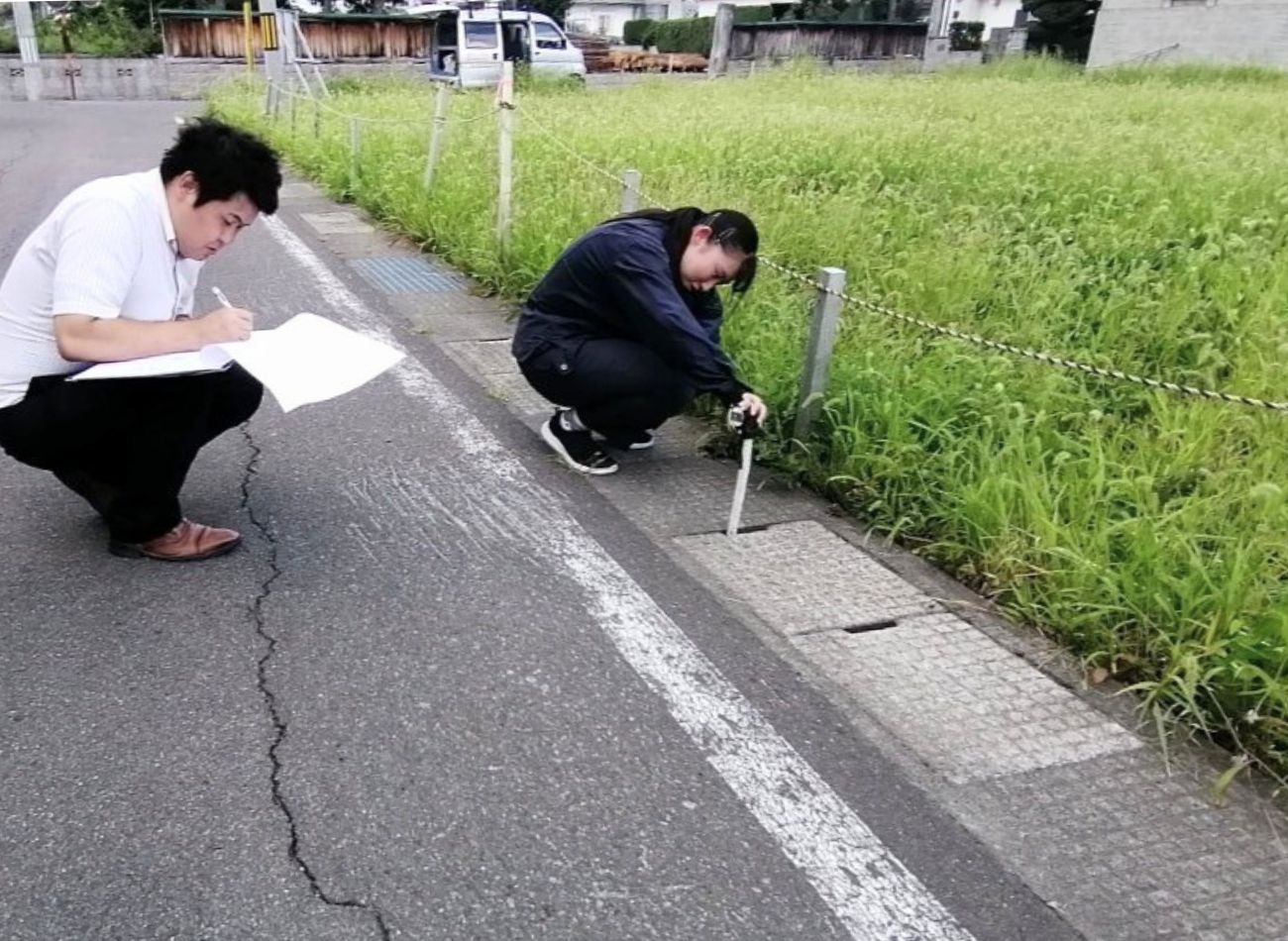

2025.09.05 レベル測定
建物を正しく施工するためのレベル測定を行いました。
土地の高さを細かく確認し、基礎づくりに必要な基準をしっかり整えていきます。

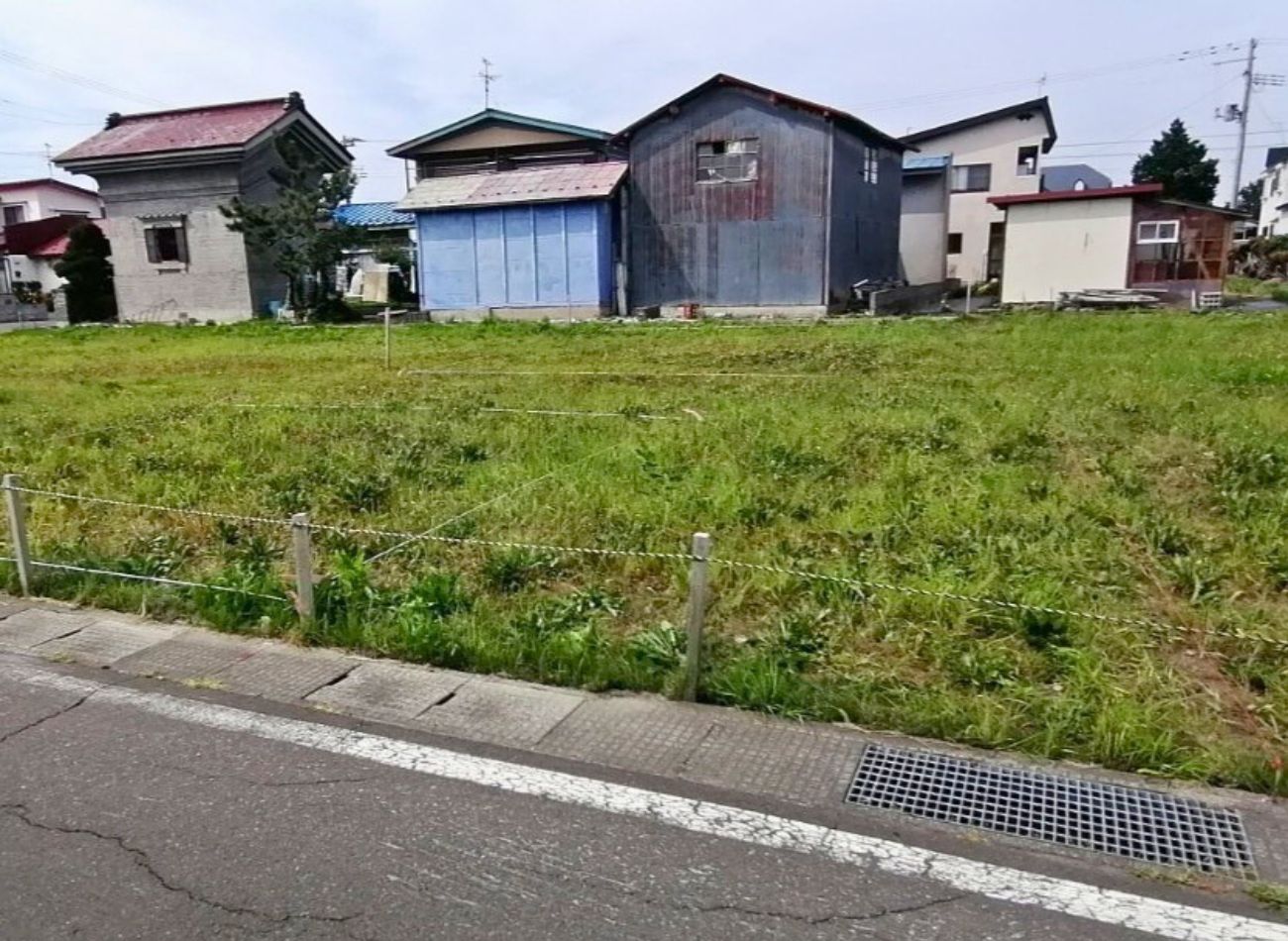

2025.07.31 地縄張り
着工前の地縄張りを行いました!
敷地に縄を張り、建物の配置や大きさを実際の土地で確認します。
ここからいよいよ工事がスタートします。

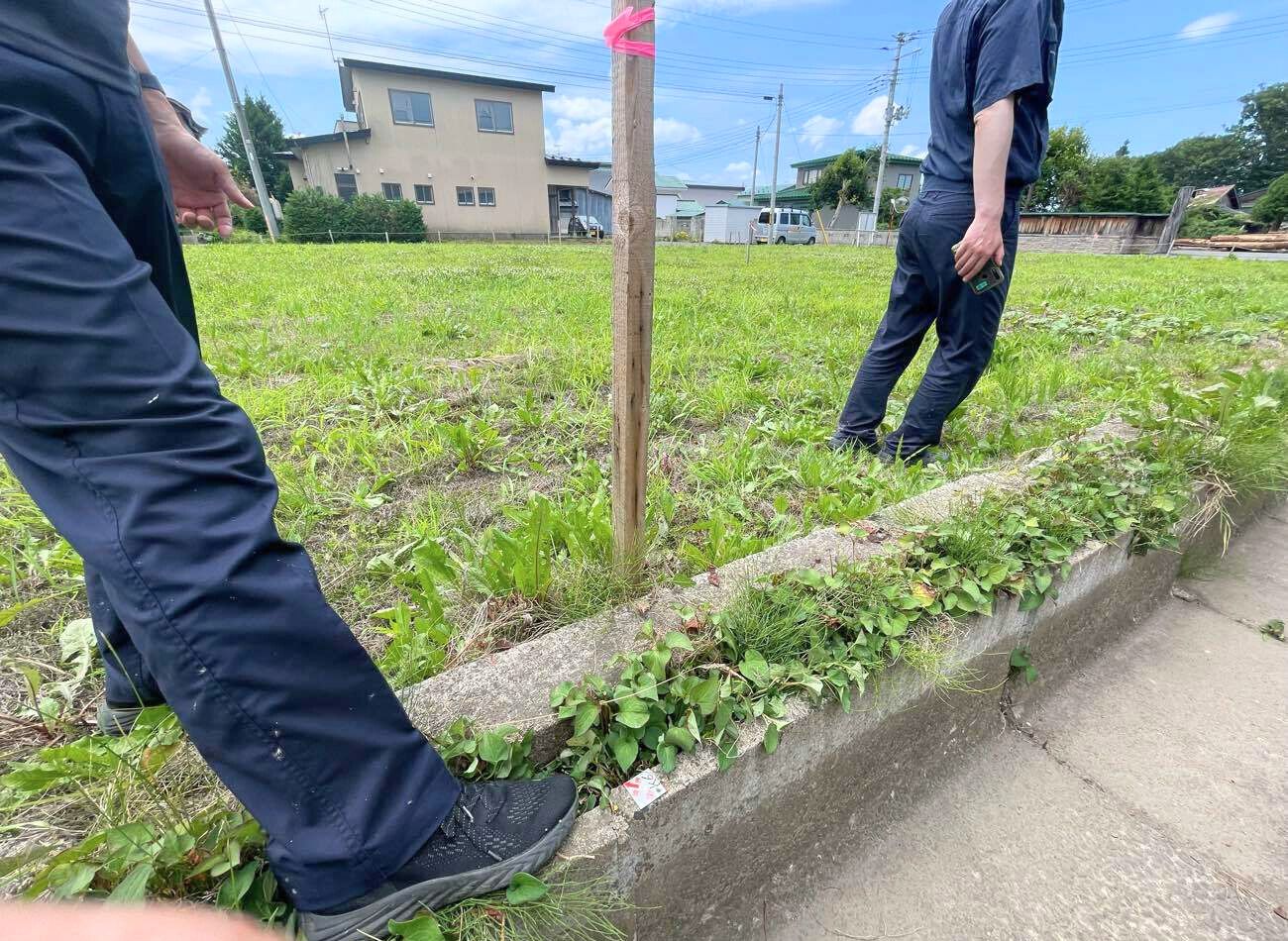

2025.07.17 敷地調査
敷地の現状を確認するための敷地調査を行いました。
実際に測量し、面積や高さ、周辺状況を細かくチェックしていきます。

2025.07.04 ご契約
本日、K様と建物請負契約を結びました。
家事動線と収納にこだわった33坪・4LDKのプランで、
ご家族4人が心地よく暮らせる住まいづくりがスタートします。
素敵なお家になるよう、スタッフ一同しっかりサポートいたします。
